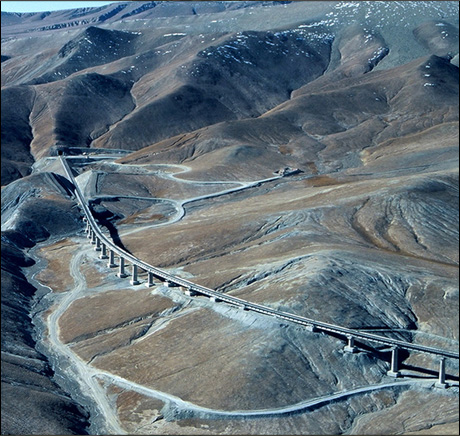

<背景> ........ 青藏鐵路由青海省西寧市至西藏自治區拉薩市,全長 1956 公里 。 其中,西寧至格爾木段長約 814 公里 , 1979 年建成鋪軌, 1984 年投入營運。 青藏鐵路東起青海 格爾木 ,西至西藏 拉薩 ,全長 1118 公里 ,其中多年冰凍土地段約 600 公里 ,海拔高於 4000 公尺 的地段約 960 多公里。 |
|||||||||
![]() |
|||||||||

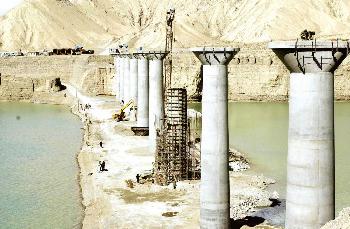

........ 青藏鐵於 2001 年 6 月開工,當年完成投? 11.8 億元,格爾木至南山口路段既有線改造完成,以及南山 口至望昆段路基基本成型,動土試驗路段開工,實現了首戰告捷。 2002 年完成投? 53.2 億元,格爾木至望昆路段線下主體工程建成,望昆至楚馬爾河路段線下主體工程基本完成,楚馬爾河至布?格路段線下 主體工程完成 80% 以上; 6 月開始鋪軌,年底順利到達崑崙山。 2003 年是青藏鐵路建設的全面攻堅年,年度計畫完成投資56 億元,截止 7 月底年度累計原完成投? 23.9 億元 ,開工累計 88.9 億元。 |
|||||||||
![]() |
|||||||||
........ 以下為整套工程措施 : 1. 片石氣冷措施 : 2. 碎石(片石)護坡或護道措施 : 3.
通風管措施 : 4.

熱棒措施 : 5.
此外還有遮陽棚、隔熱保溫、基底換填、路基排水、路橋過渡段、橋涵基礎等。 |
|||||||||
![]() |
|||||||||
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
